El Paddock ya está en marcha
¿Sabías que...?

Nueva ubicación para los olivos de Valdebebas

Avanzan las labores de trasplante

Las obras en la parcela de Valdebebas

La Monumental empieza a tomar forma

Acciona y Eiffage "working" in MADRING

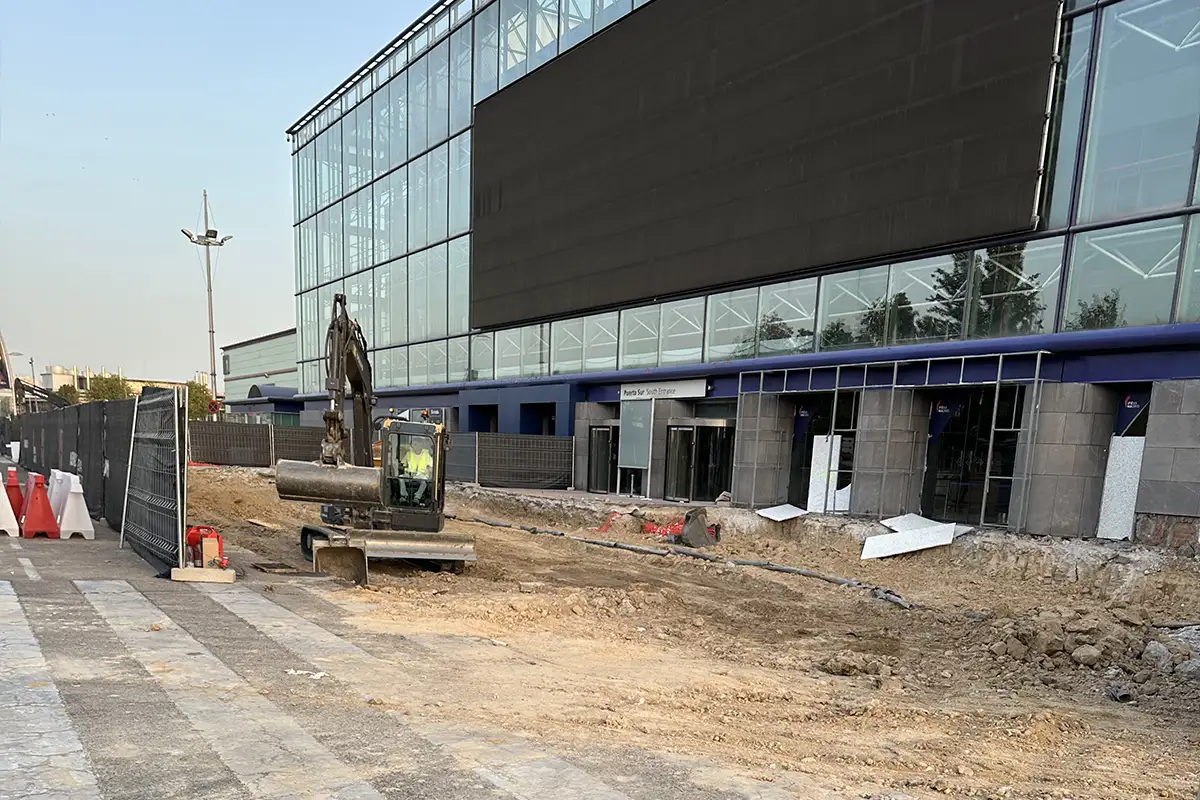

El Paddock ya está en marcha

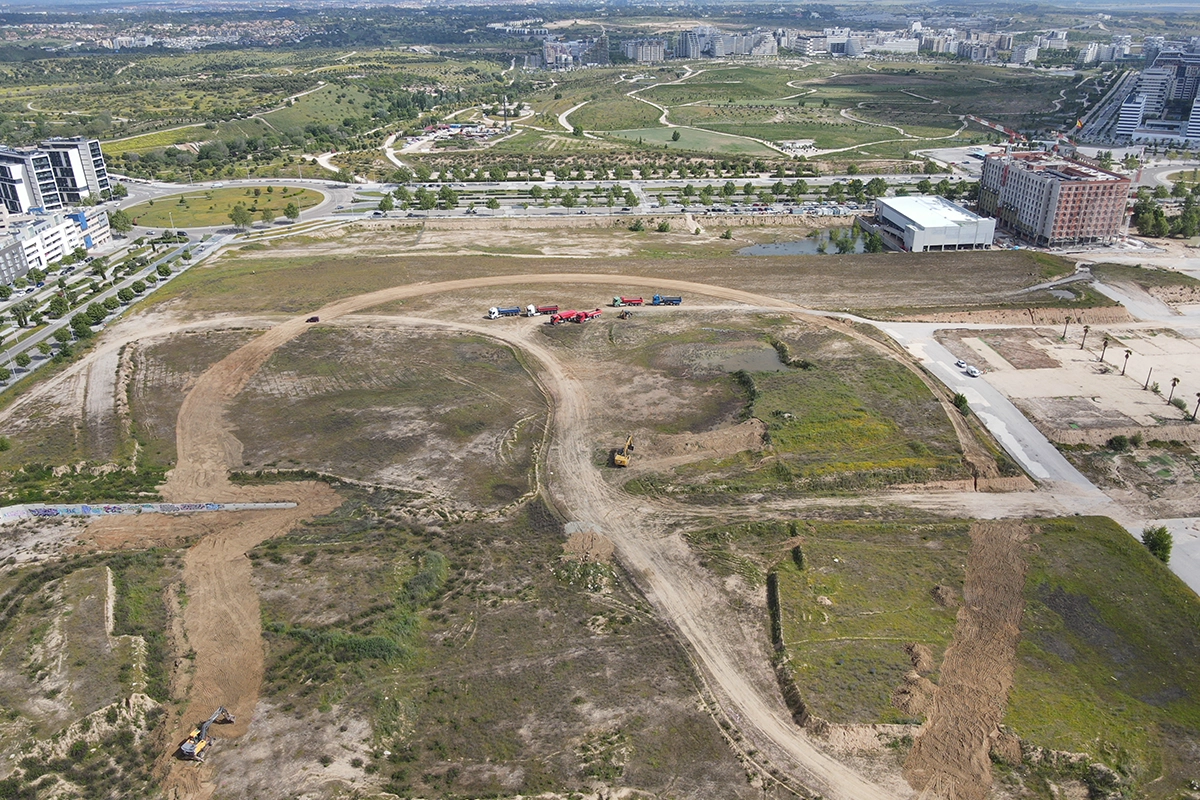

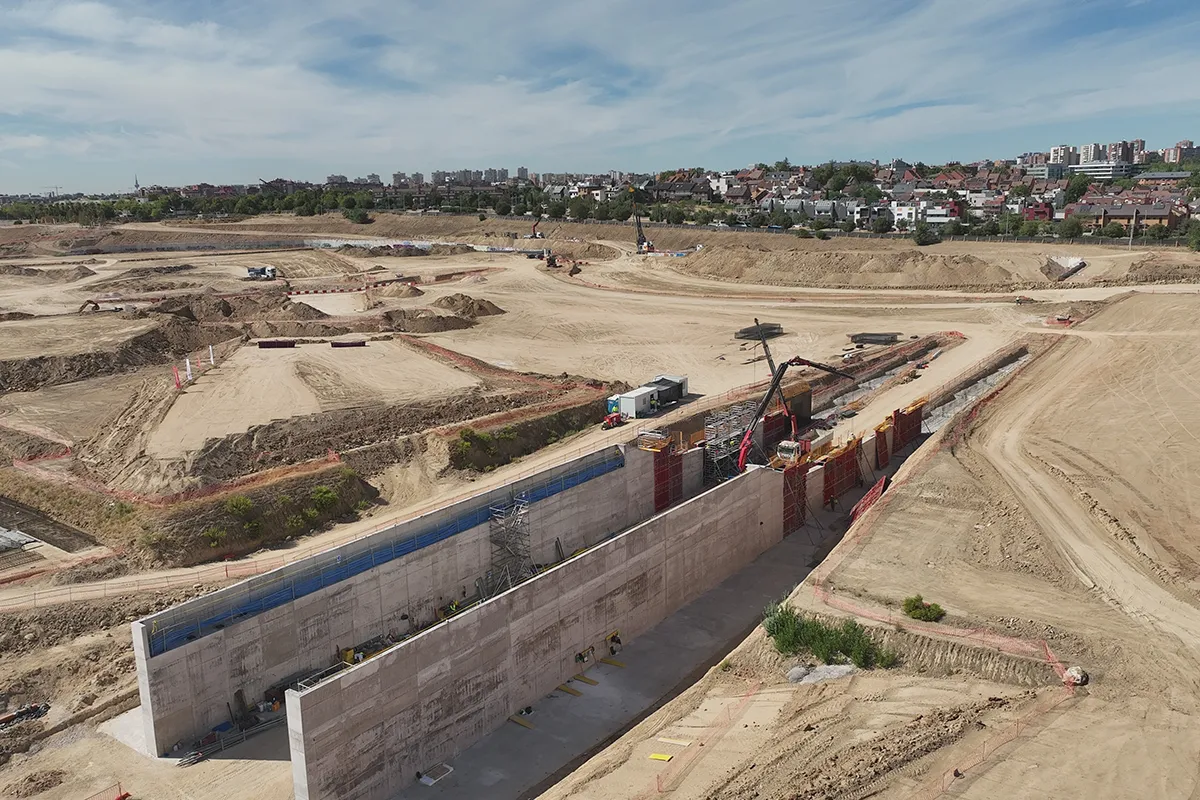

Donde hoy trabajan zanjas y máquinas excavadoras, muy pronto esta zona se convertirá en el paddock, y el pitlane del GP de España. Aprovechando la baja actividad durante la época estival, las obras en el interior de IFEMA MADRID avanzan a toda velocidad para tener lista una de las zonas más especiales de MADRING.

Nueva ubicación para los olivos de Valdebebas

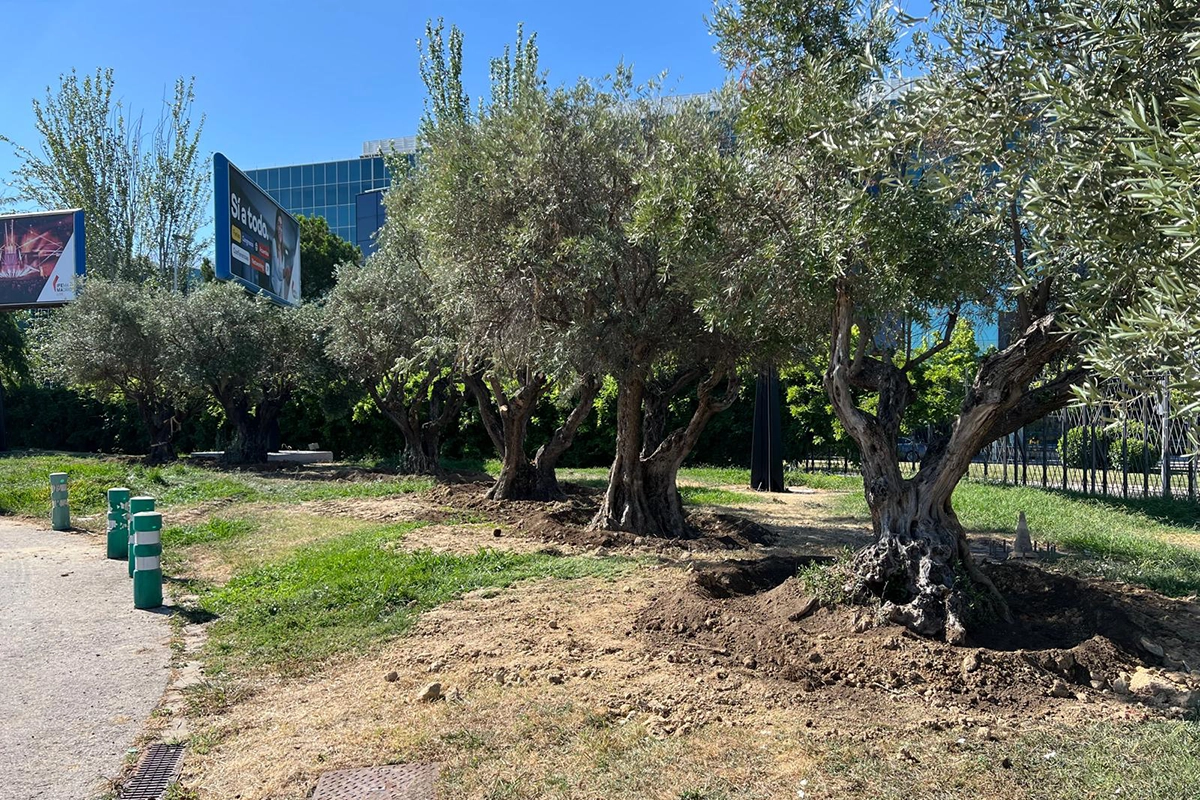

Varios de los olivos centenarios de la zona de Valdebebas ya tienen nueva ubicación. En concreto, seis de estos árboles que ocupaban dos de las rotondas de vía de Dublín, han sido trasplantados esta semana y ya residen dentro de IFEMA MADRID. Ahora estos olivos con más de cien años de historia, se integran en su nuevo enclave, alineados con otros dos ejemplares que ya se encontraban dentro del recinto y todos ellos son visibles desde la Avenida de Partenón.

Avanzan las labores de trasplante

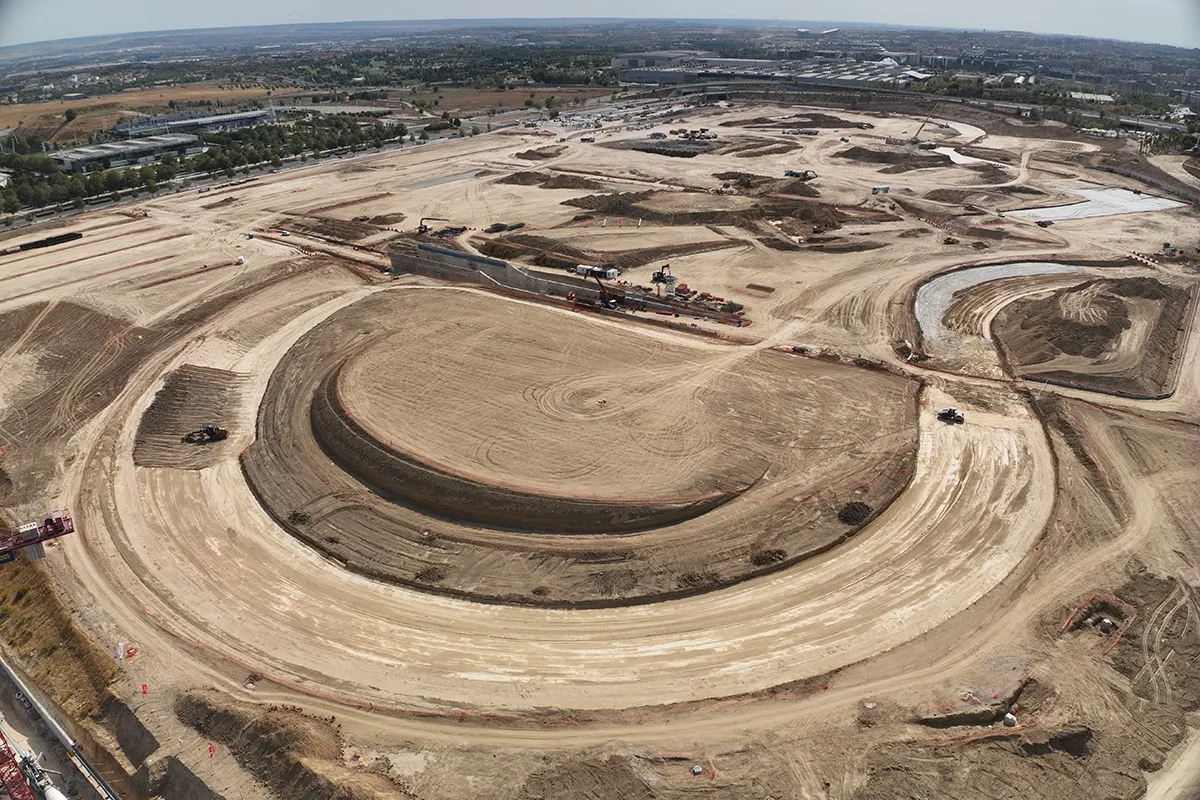

El proyecto de construcción de MADRING ha pretendido desde su concepción, respetar el arbolado de la zona en su compromiso firme con la sostenibilidad. En apenas dos meses y medio desde que comenzaron las obras, de los 585 trasplantes previstos, se han realizado un total de 177, lo que supone un 30%. En los últimos mese se han replantado alrededor de 50 árboles en la zona de los fortines de Mata Espesa junto a las palmeras ya reubicadas en una anterior fase y se convertirá en una de las áreas más verdes del circuito.

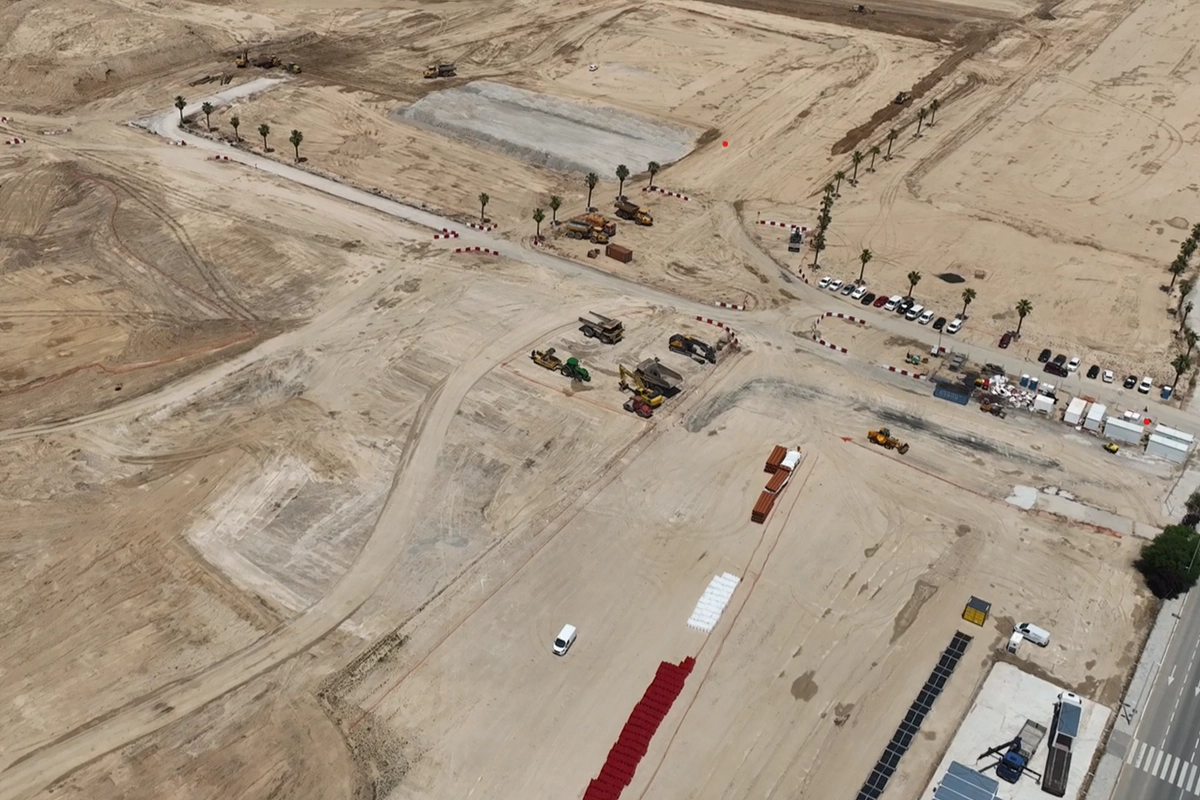

Las obras en la parcela de Valdebebas

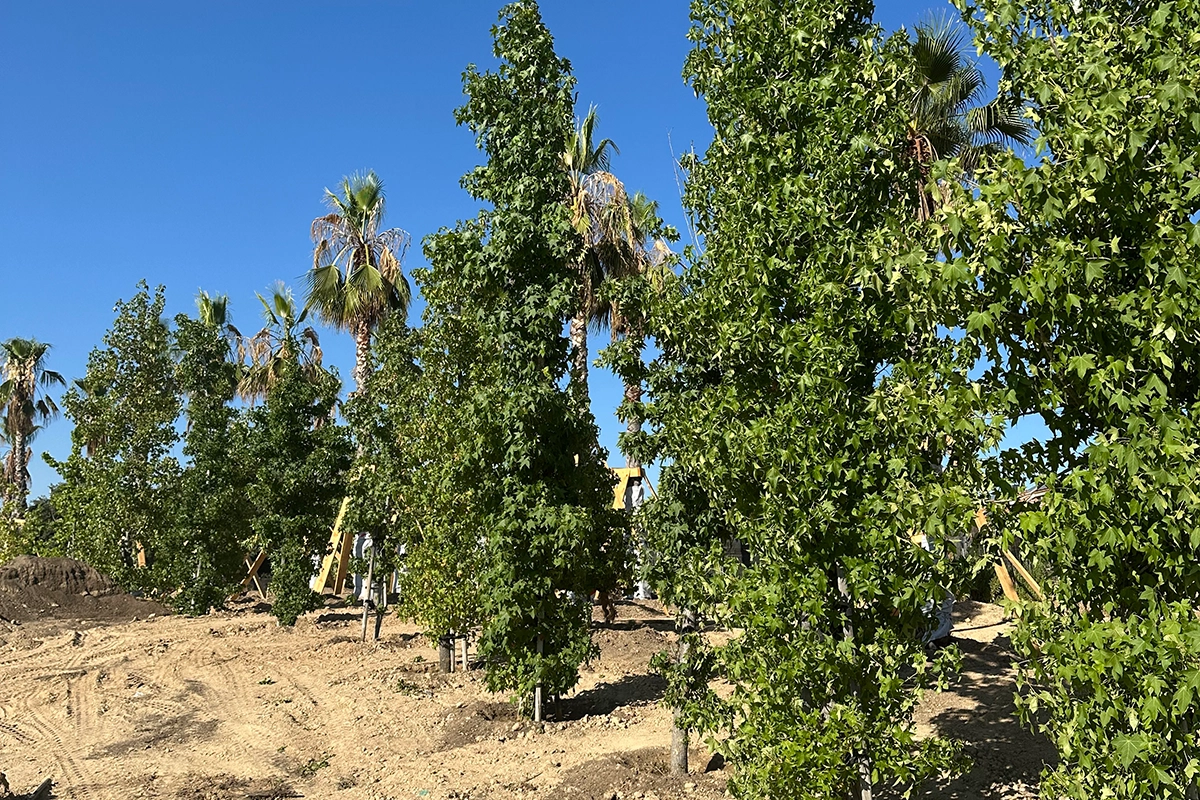

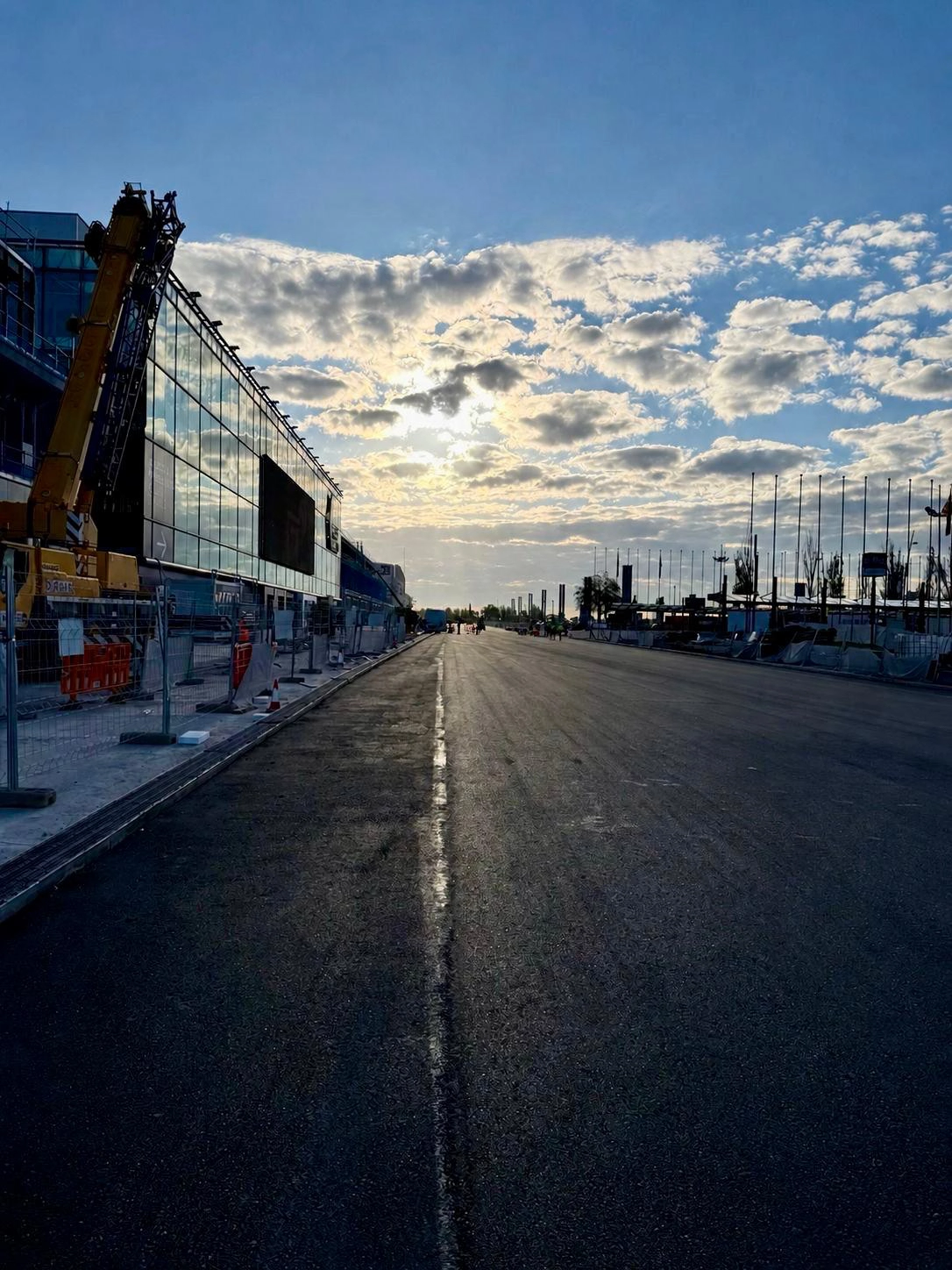

Las obras en la parcela de Valdebebas cumplen un mes y marchan según la hoja de ruta establecida. El alisado de tierras está casi a punto, de hecho, se ha alcanzado el pico de movimiento de tierras con más de 12 mil metros cúbicos diarios. Unas labores de construcción del circuito de MADRING comprometidas con el medio ambiente. Como muestra, se han trasplantado en la zona de la calle Francisco Umbral, 1/3 de las palmeras que estaban en los terrenos de Valdebebas. El resto seguirán el mismo camino en los próximos días. Además, las 27 casetas de obra se abastecerán de energías renovables ya que se está procediendo a la instalación de placas solares.

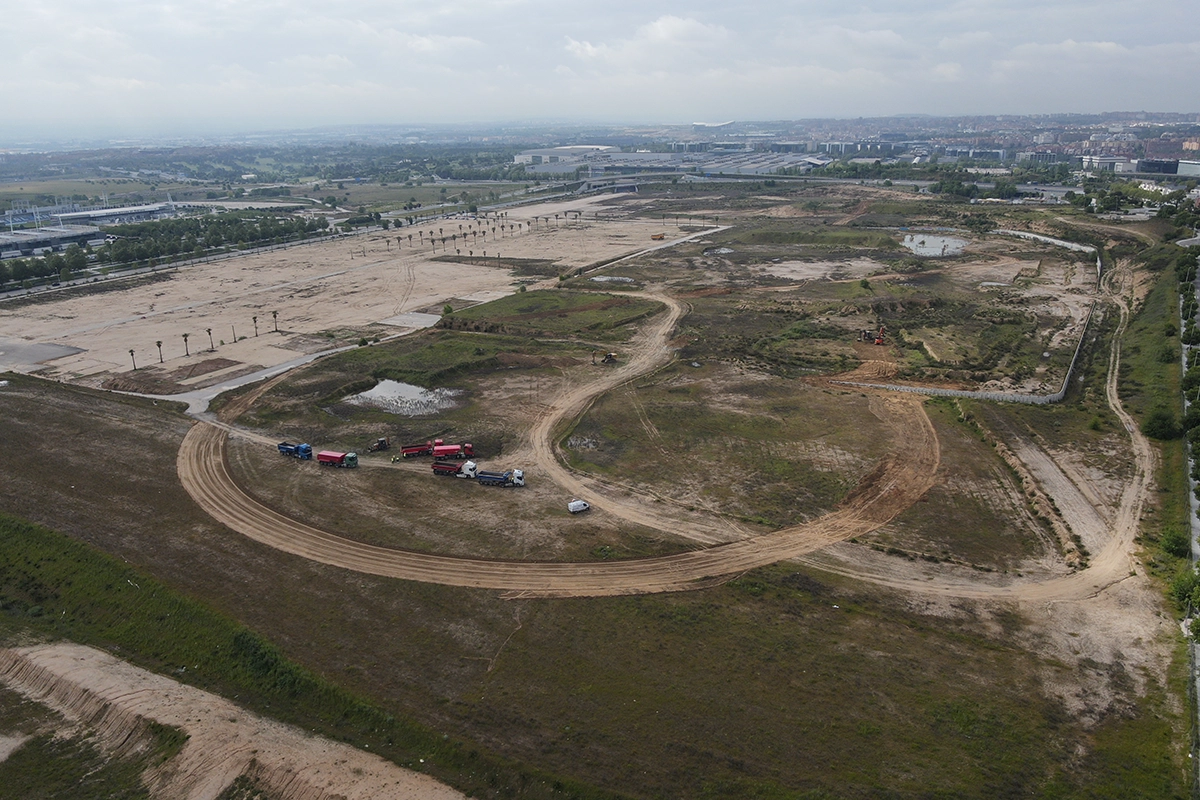

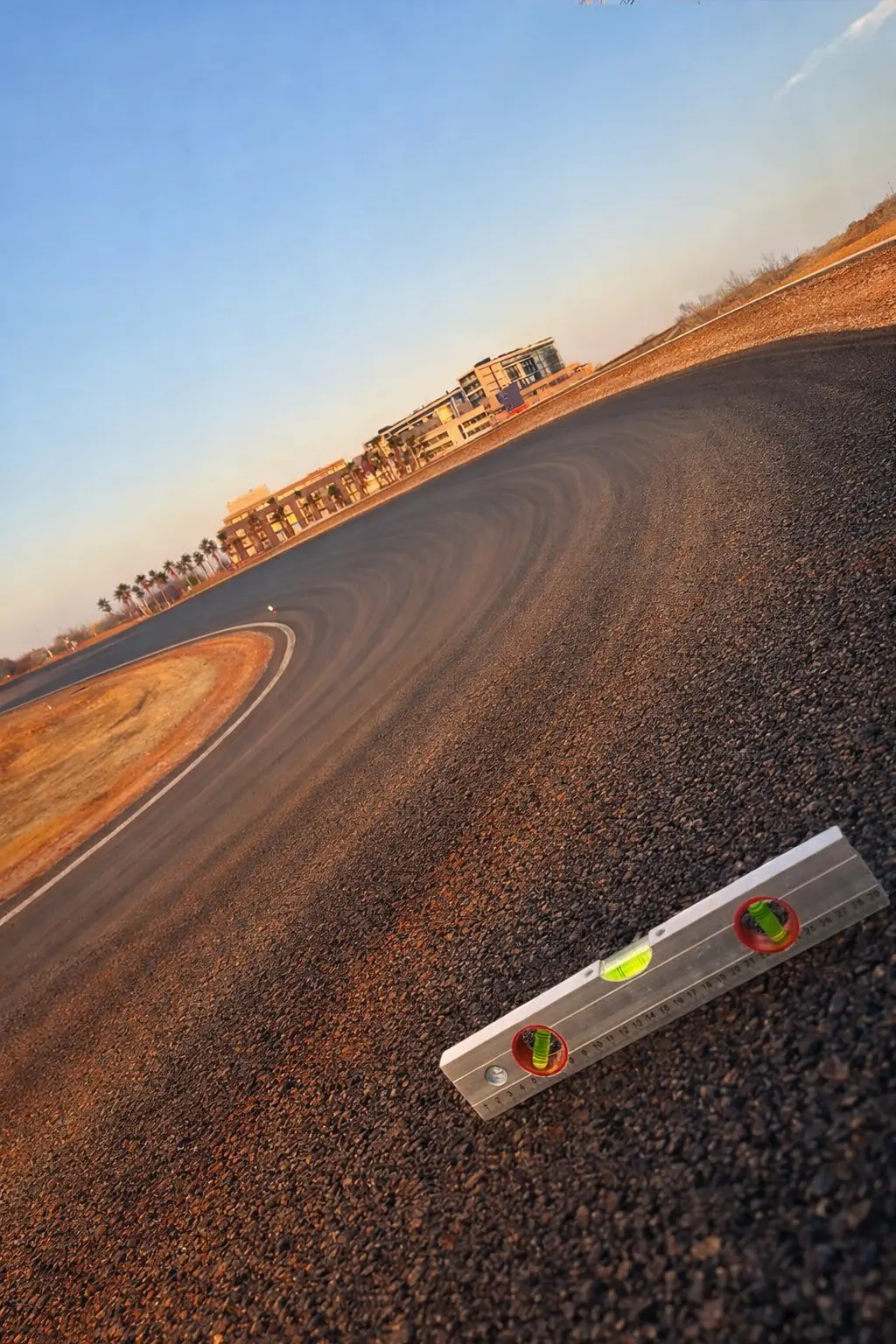

La Monumental empieza a tomar forma

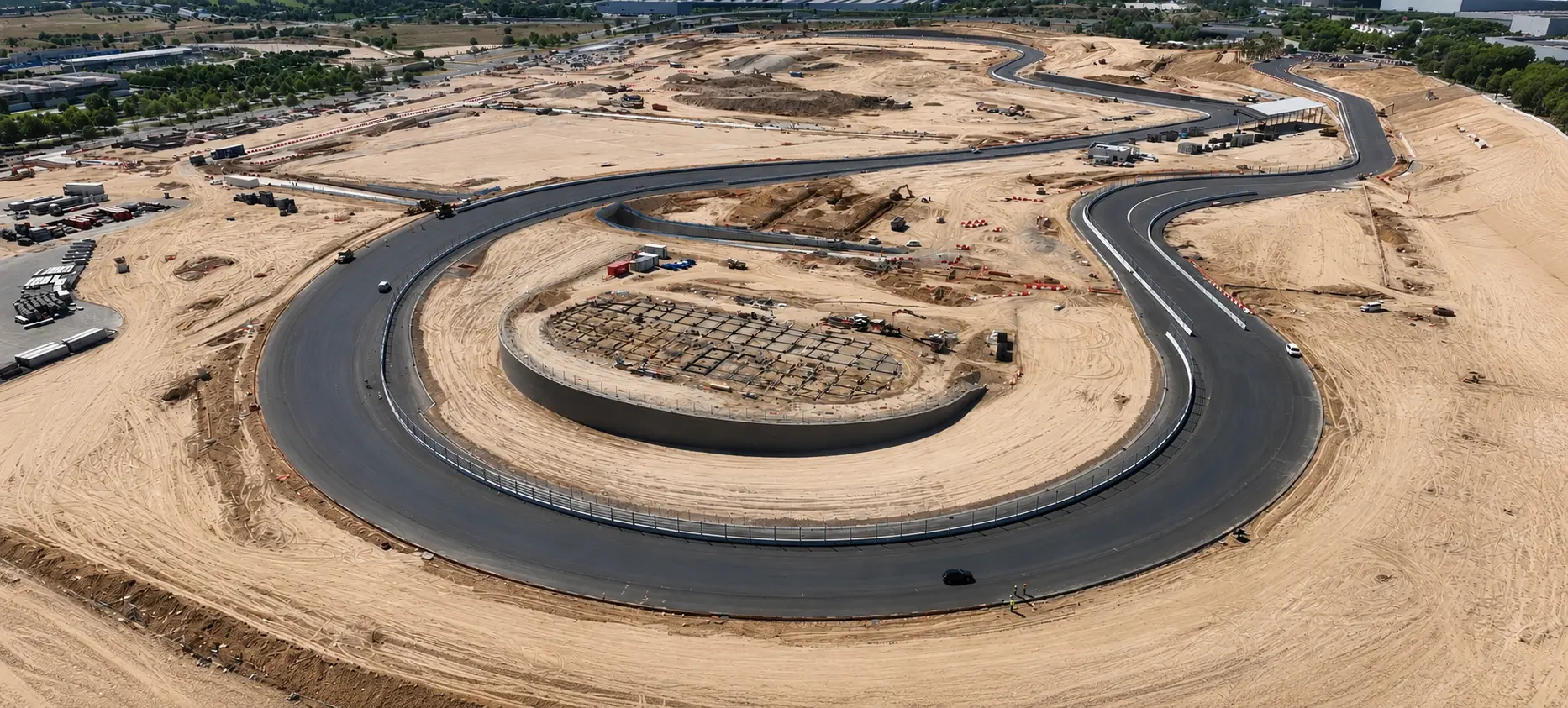

El trazado de MADRING comienza a enseñar sus curvas. Y no una cualquiera. La Monumental, la más emblemática del Gran Premio de España, se abre paso y la imagen desde el aire ya da vértigo. Una curva de 550 metros, con un 24% de peralte. Todo un reto para los pilotos.

Acciona y Eiffage "working" in MADRING
Las obras de MADRING las ejecutan la UTE formada por ACCIONA (60%) y Eiffage Construcción (40%). El contrato incluye, además de los trabajos de construcción, la instalación y posterior desmontaje de estructuras temporales. También serán los encargados de la reposición de los viales públicos al estado original tras cada Gran Premio.
